個案分享(二):尚承鋼鐵PC基樁之接樁空底接法

工程名稱: 尚承鋼鐵鍍鋅廠房植入式PC基樁工程

業主: 尚承鋼鐵工業股份有限公司

營造: 富菖營造有限公司

基樁規格: PC基樁∮50cm×12m、∮60cm×22m及27m、∮70cm×22m

地點: 小港區大業南路

福人工程開工日期: 106年3月

       本工程為克服基樁位置在廠房內,卻受廠房高度限制而無法吊掛須接樁之PC基樁的問題,所運用施工經驗的「空底接法」。

此法之優點為:  (1)可解決基樁上方建物高度限制的問題。(2)施工快、縮短工期、降低成本。缺點為: (1)使用挖土機之挖斗與鋼索假固定下段基樁,而負施工時誤鬆鋼索、導致下段基樁滑落至樁底

之風險。(2)擔憂樁底之水泥漿固化時間過長,導致銲接完之基樁無法下樁。於接樁完,時間內吊掛至設計高程,迫使銲接部位水冷脆化,影響強度。

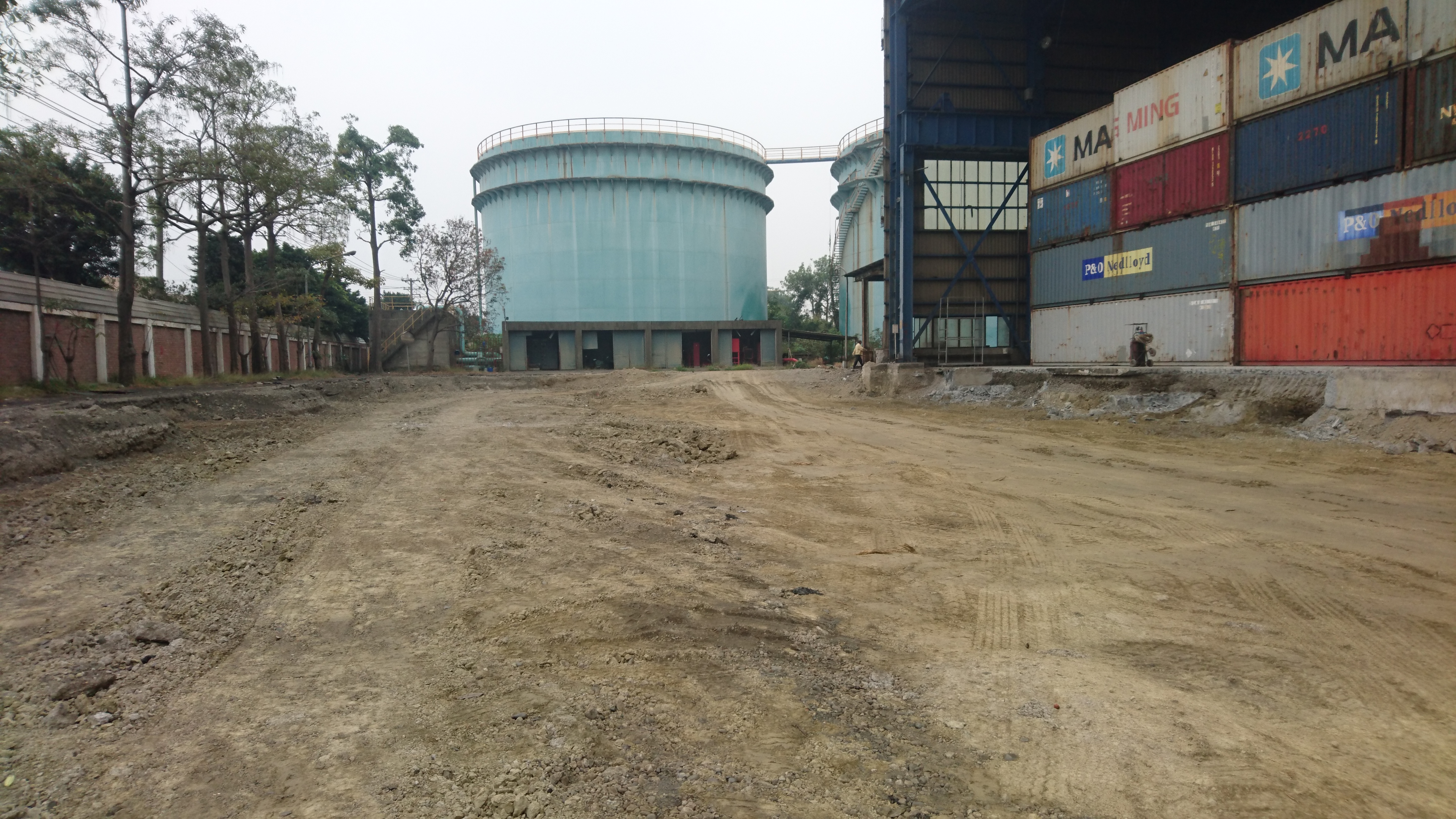

↑工區場勘 : 待續水塔拆除以及之後的廠房設備基樁工程。

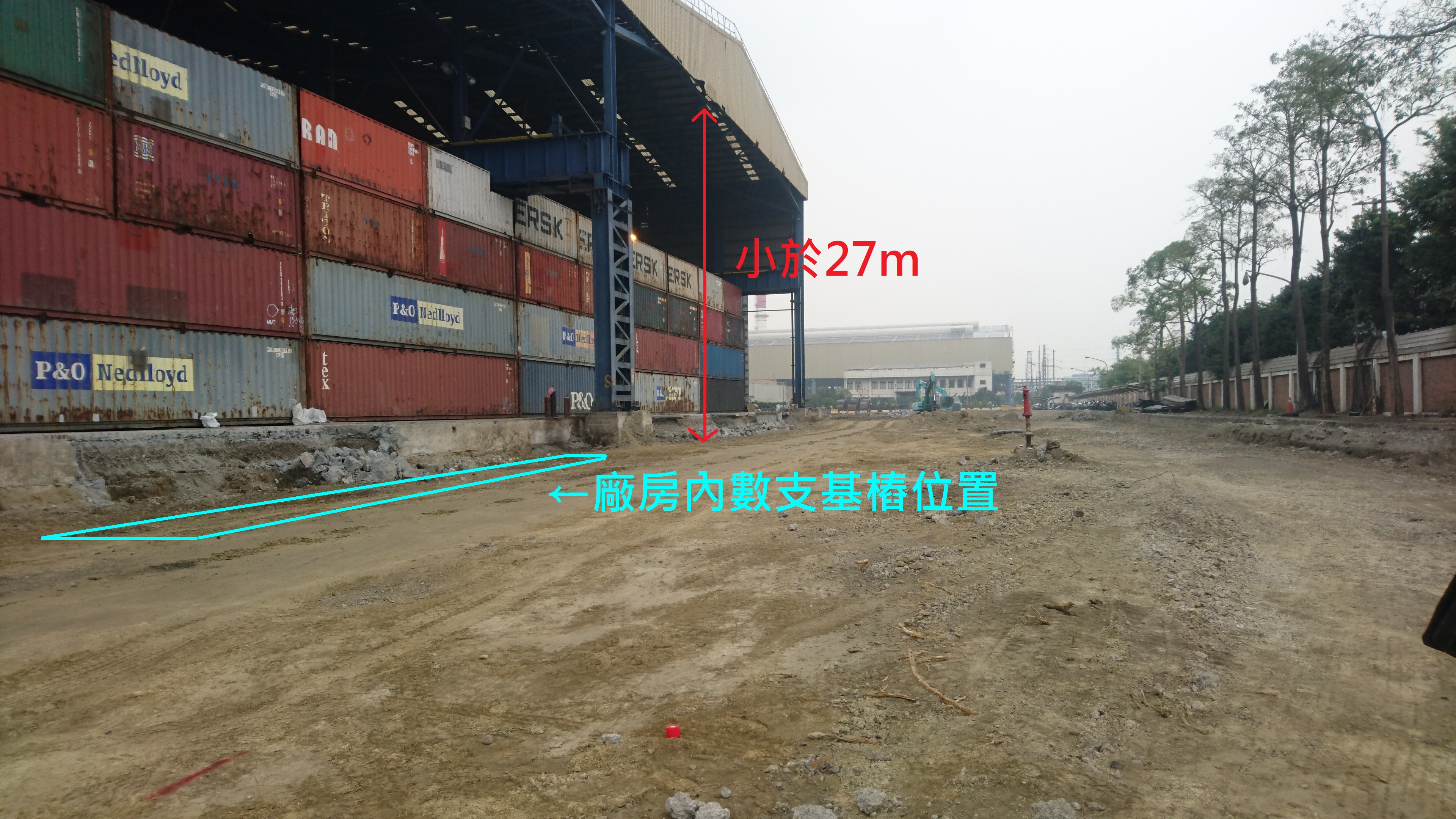

 ↑受限高度。(1)鑽掘機:踩立高度至少須28.5m作業空間。(2)起重機:本工程最重荷重基樁∮70cm×22m為11.66t,∮60cm基樁規格最深高度達27m,根據吊重表限制:吊車高度至少需求31m才足夠。*解決辦法:業主降挖,再配合空底接法。

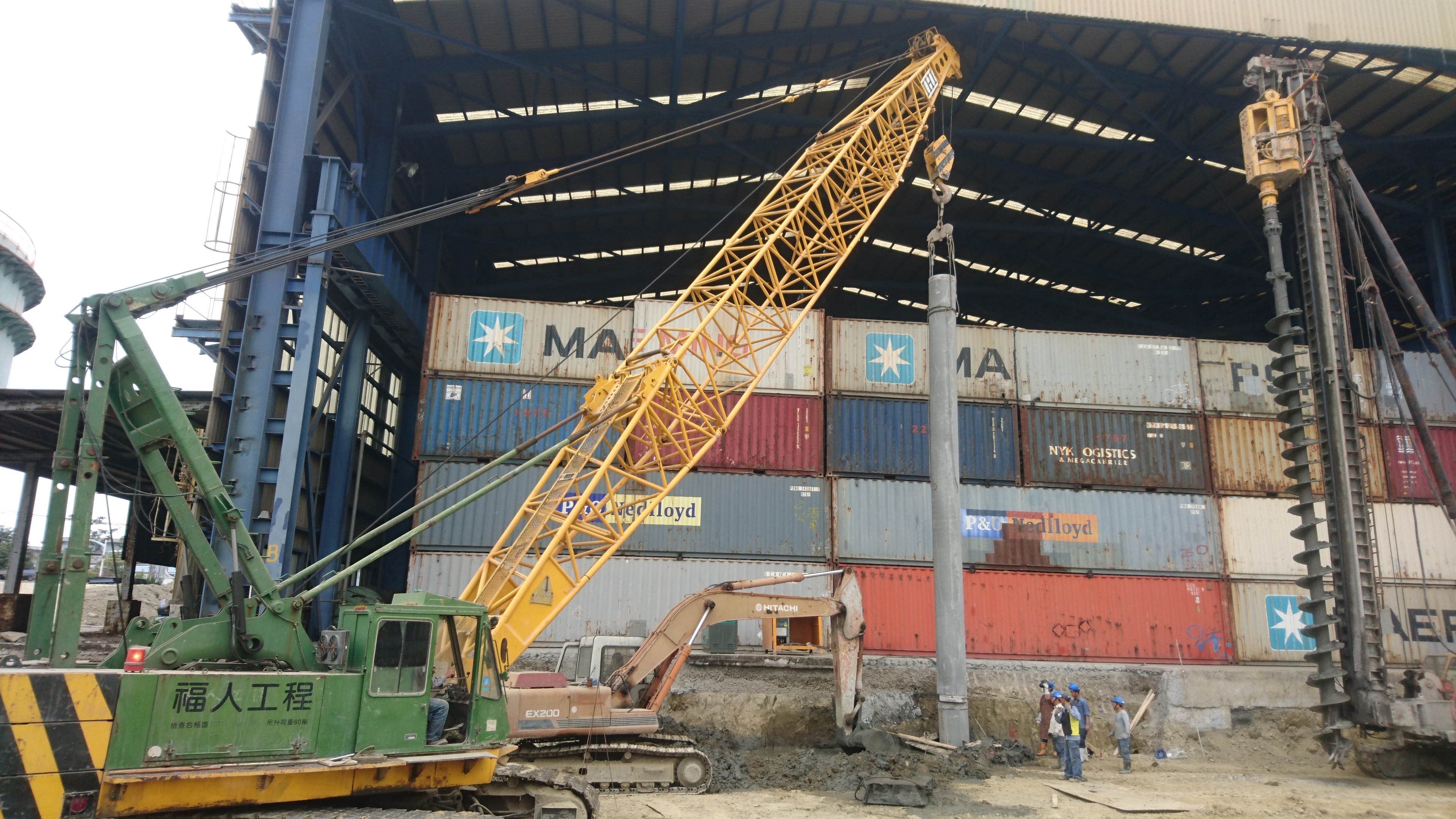

↑機具動員:80t吊車。

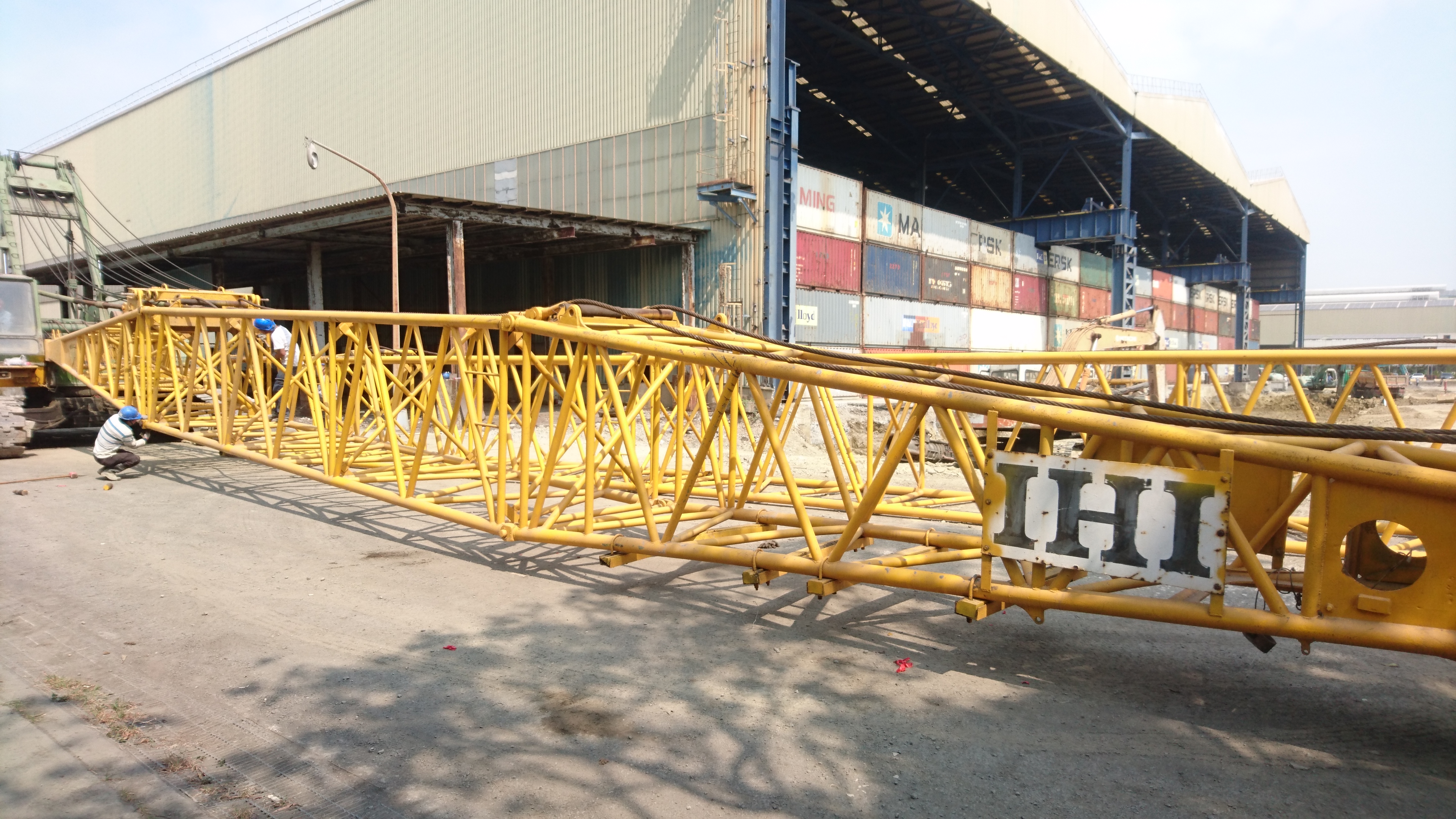

 ↑吊車組立中:為配合工期,先施作∮50cmPC基樁。完工後再加長桁架以吊掛∮60cm、∮70cmPC基樁,多一次拆機組機的成本時間。

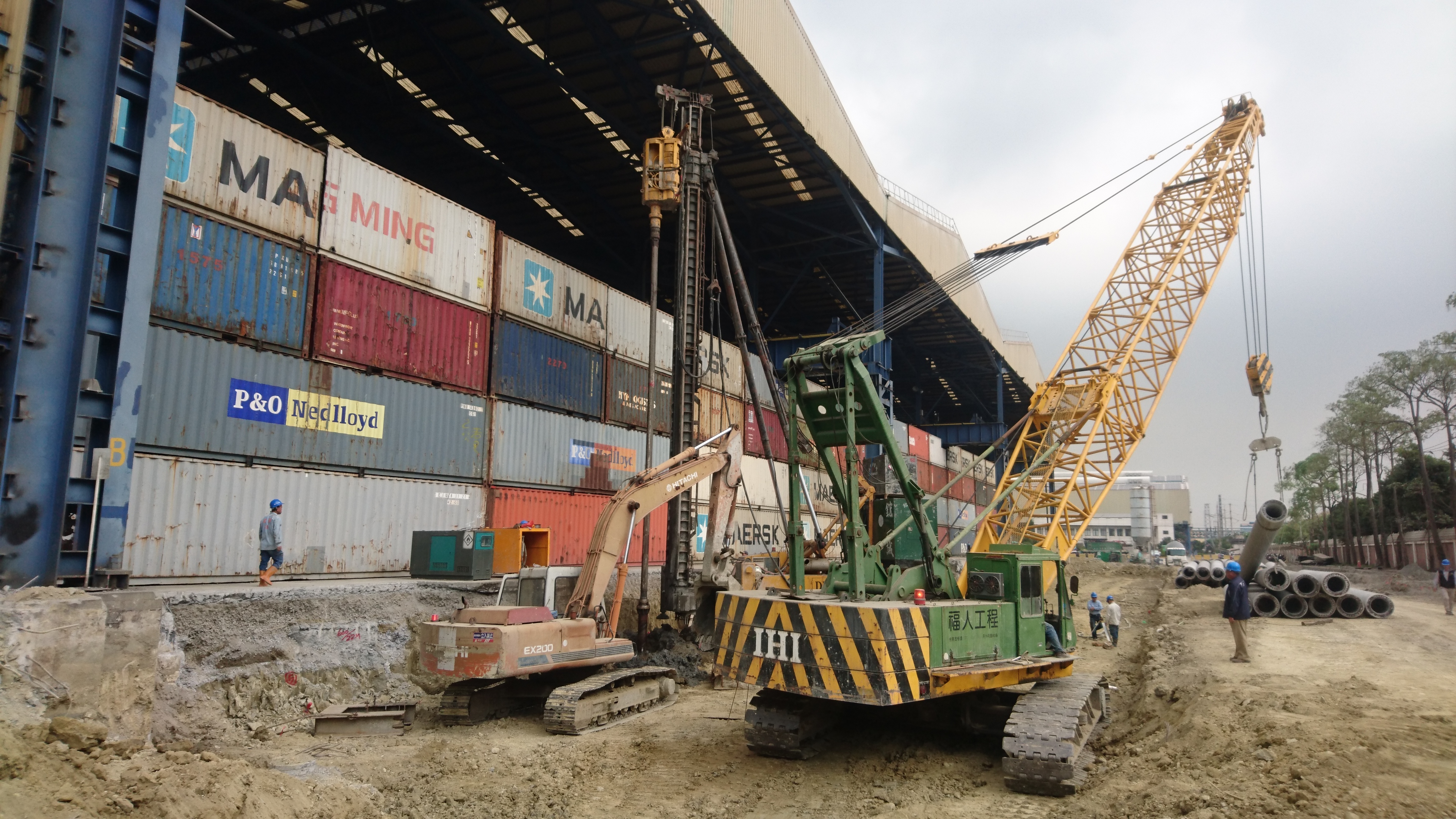

↑DHP70鑽掘機組立中。

↑DHP70不受高度限制(高約18m),可先施作廠房內∮50cmPC基樁,日後再進機PD100,施作廠房內∮60cm、∮70cmPC基樁。

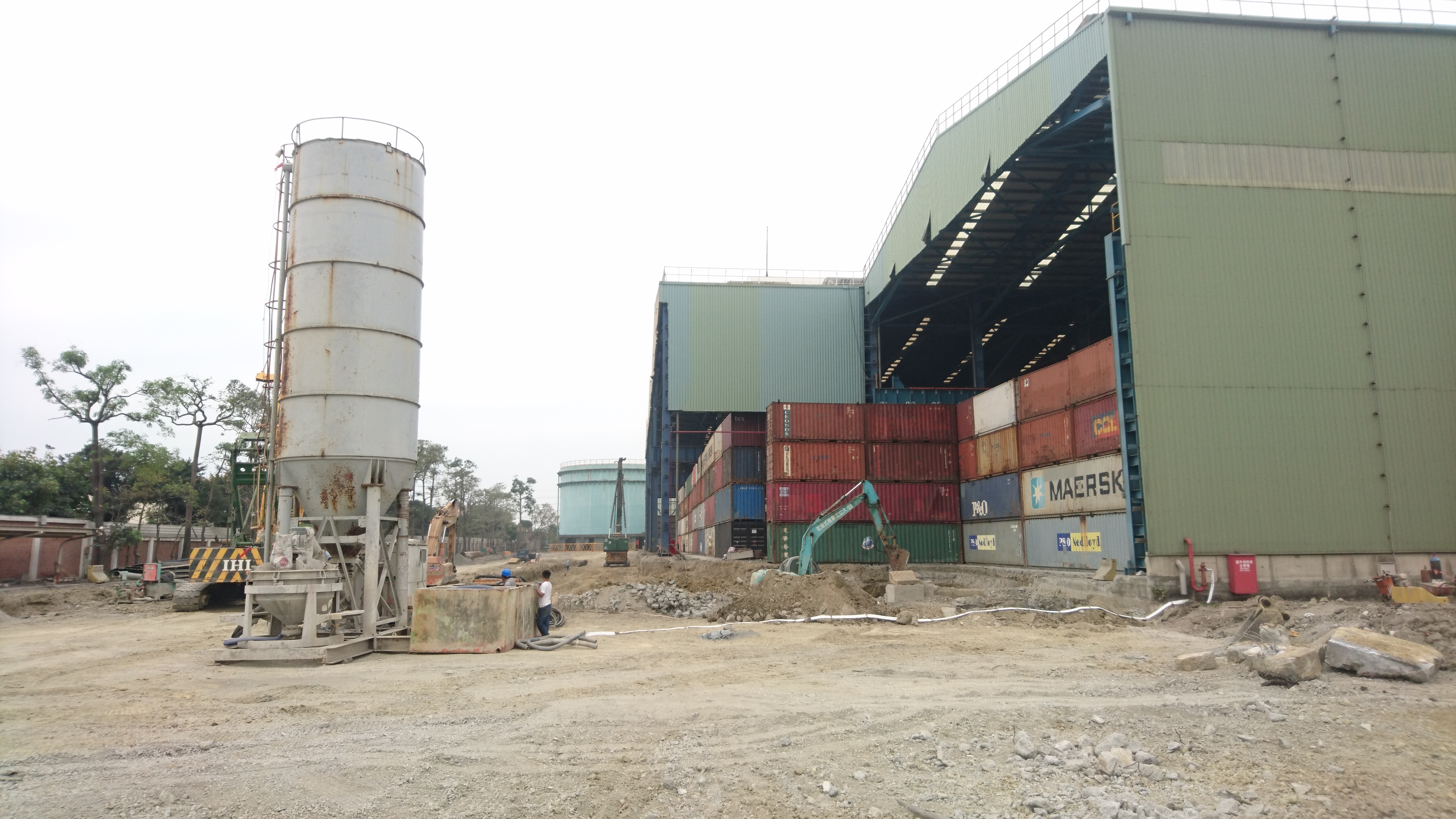

↑75t拌漿設備組立配置。

*空底接法:

  作法為先吊掛下段基樁至預鑽孔適當高程(此時孔底已含水泥漿穩定液),再用挖土機及鋼索套過PC基樁,利用孔壁支撐,對向反拉鋼索配合銲接工作台作假固定,再行銲接接樁。

↑∮50cm×12mPC基樁施工,鑽掘機鑽孔至設計深度,注漿穩定孔壁。

↑吊掛下段基樁至適當高程,挖土機利用鋼索、孔壁作假固定。

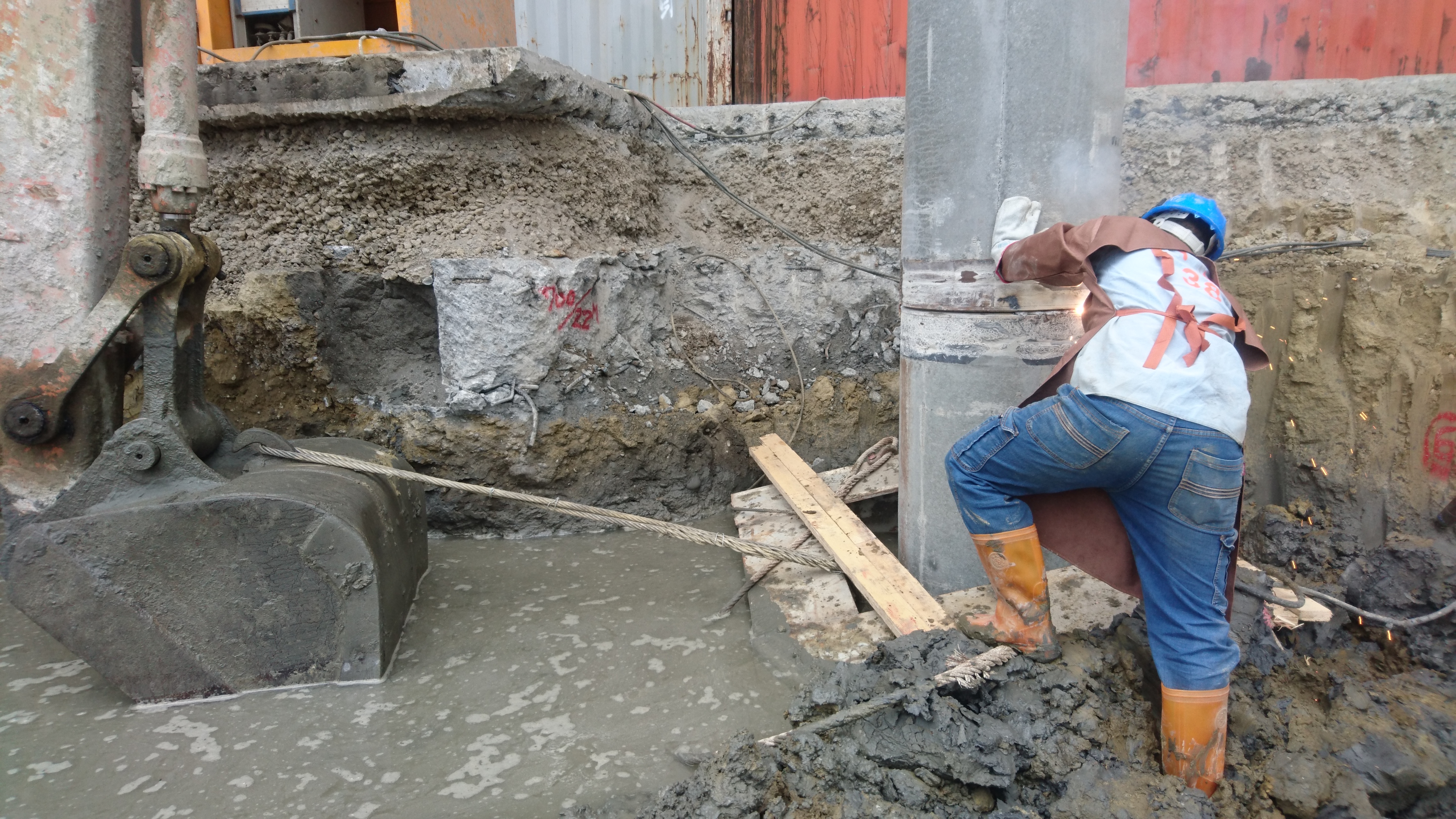

↑銲接工作:若銲接時間過長,會導致銲接完無法下樁至設計高程之風險。原因為孔壁裡之水泥漿沉滯孔底,迫使預鑽孔底高程上升,深度減少。

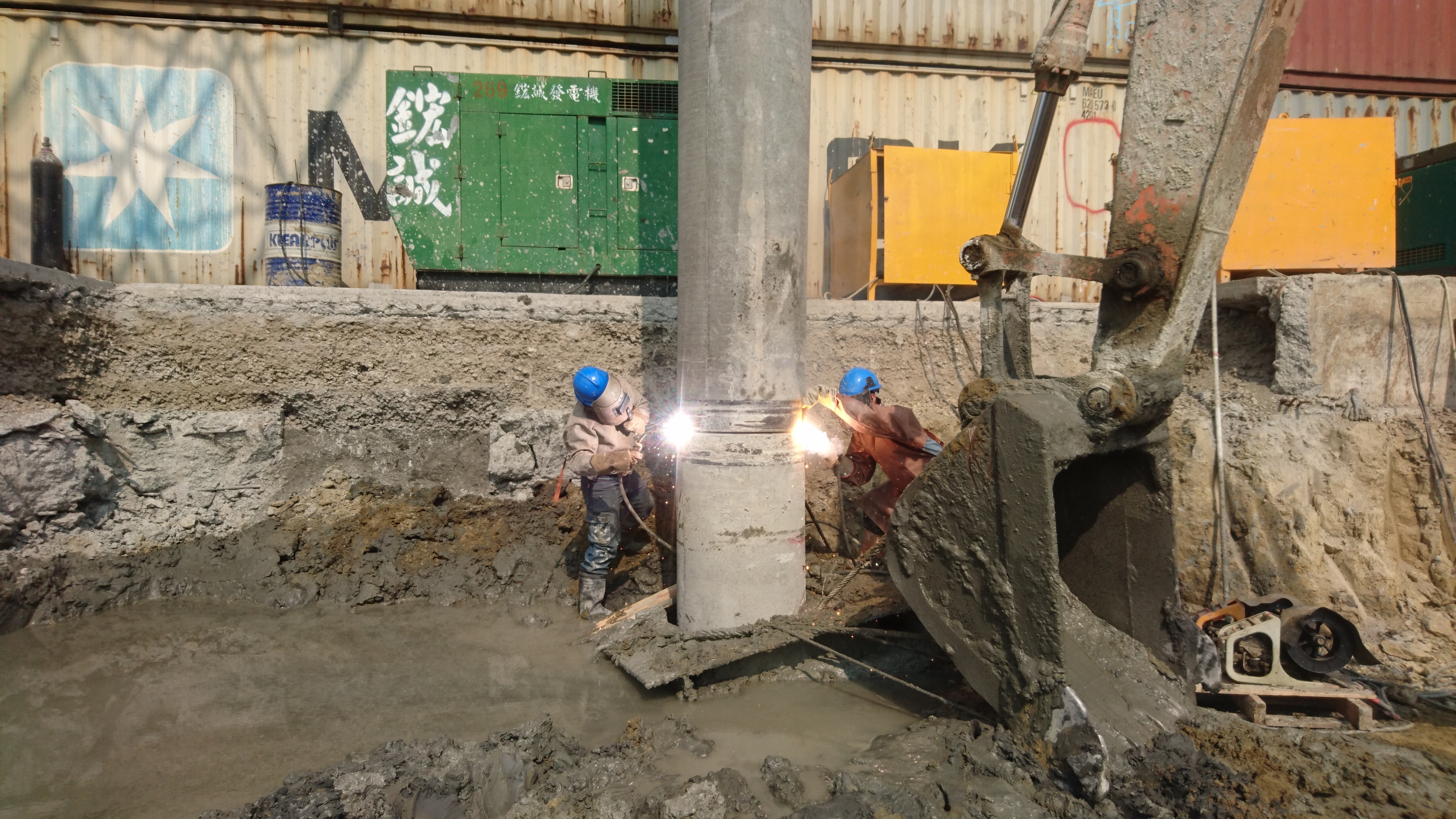

↑為加快銲接速度,業主要求兩位技工採對向銲接。此方式易發生技工在銲接時,目視對方銲接所產生之強光而受傷的情形。數天後,兩位技工著實因不小心在更換銲接位置時,看到對方銲接之強光而眼睛紅腫3天,更怕日後帶來的副作用。所以此方式極力避免之。

↑銲接工作完成,再吊掛基樁至設計高程,待後續工項作業。

*空底接法結束

↑更換PD100施作∮60cm、∮70cmPC基樁。

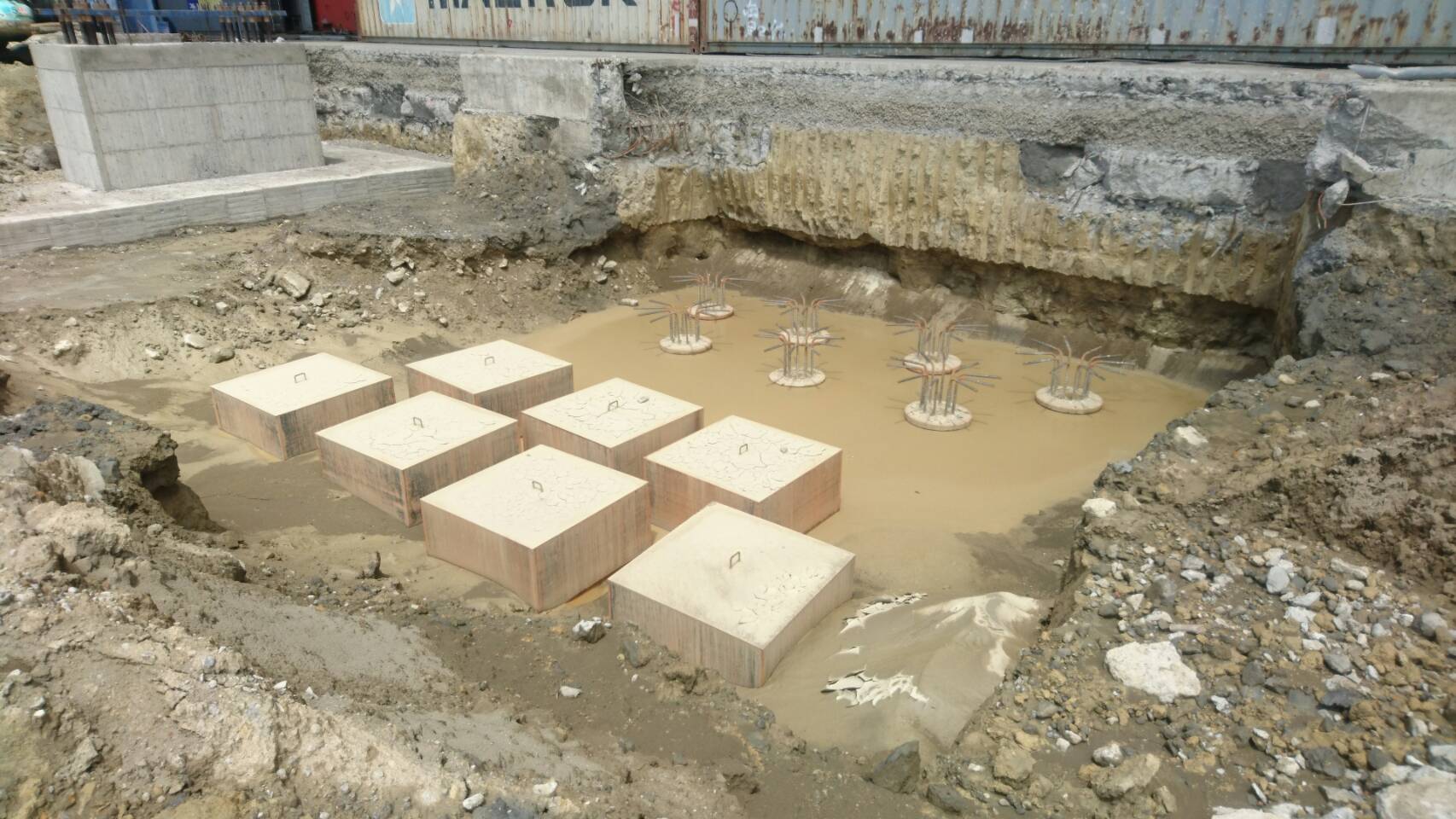

↑PC基樁成果:植入鋼筋籠插接筋、灌注膨脹混凝土。

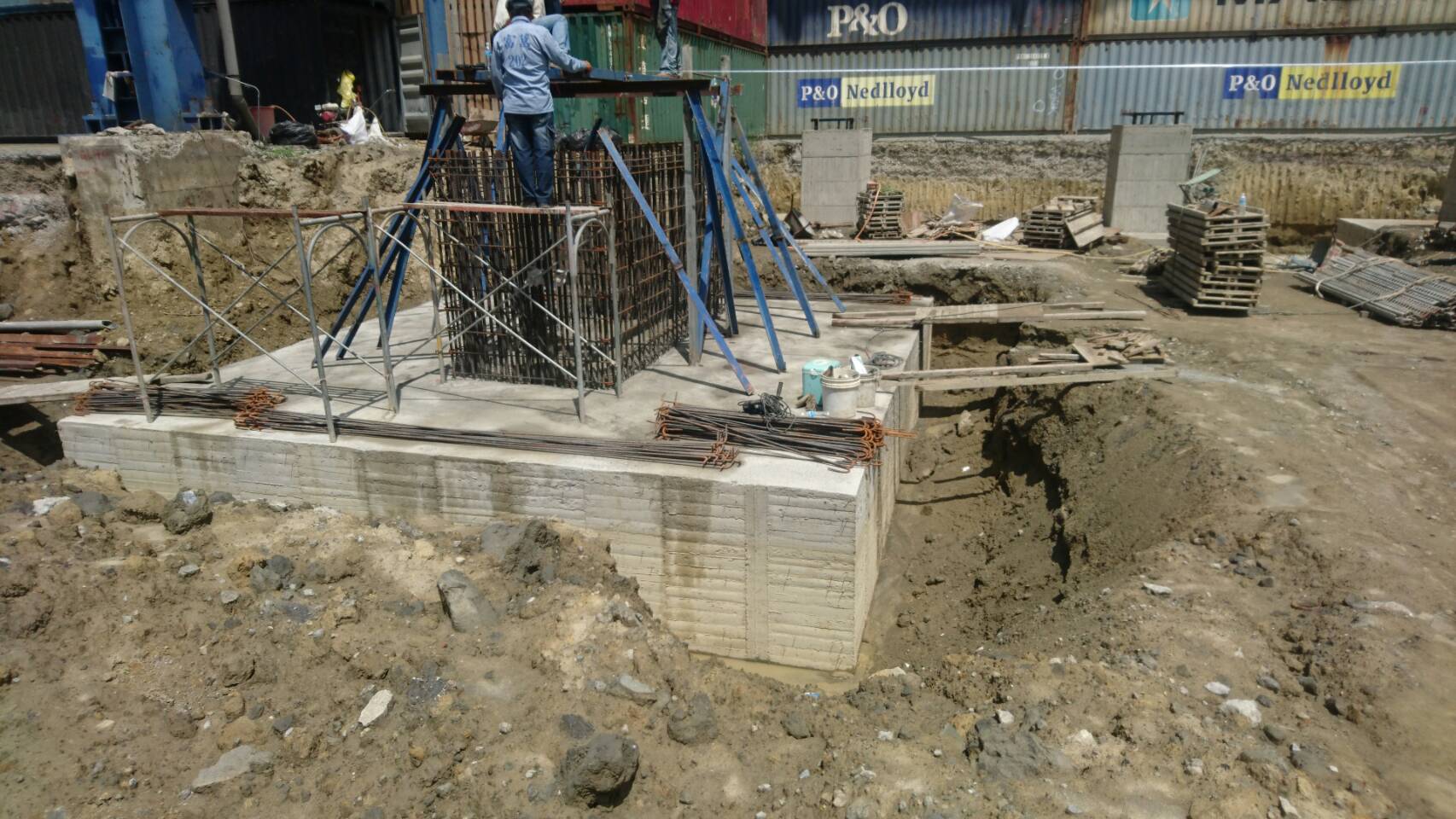

 ↑獨立基腳工程作業。

↑獨立基腳成品。

                                                                              2022.2.22更新
